Die Planungen für das neue Heizkraftwerk Gaisburg kommen voran
EnBW reicht Genehmigungsunterlagen beim Regierungspräsidium ein – Kleinere Veränderungen gegenüber der ursprünglichen Planung
Stuttgart. Die Planungen für das neue EnBW-Heizkraftwerk am Standort Gaisburg sind einen weiteren wichtigen Schritt voran gekommen: Vor kurzem hat die EnBW offiziell die Genehmigungsunterlagen beim Regierungspräsidium Stuttgart eingereicht. Parallel dazu sind die Ausschreibungen für die Hauptgewerke des Neubauvorhabens gestartet. Gegenüber den ursprünglichen Plänen hat es nur kleinere Änderungen gegeben. Unverändert ist hingegen die Zielsetzung: „Mit dem Projekt wollen wir die Fernwärmeversorgung für Stuttgart und den Mittleren Neckarraum modernisieren und zugleich noch klimafreundlicher machen“, so Dr. Hans Bubeck, Leiter Vor- und Auslandsprojekte Erzeugung bei der EnBW.
„Umweltfreundlicher, moderner, kleiner“ – unter dieser Überschrift hatte die EnBW das Projekt im Mai 2015 der Öffentlichkeit vorgestellt. Weil der Brennstoff von Kohle auf Gas umgestellt und parallel dazu kohlebefeuerte Anlagenteile stillgelegt werden sollen, sieht das Unternehmen Vorteile für Umwelt- und Klimaschutz und die Fernwärmeversorgung. Wegen des deutlich geringeren Flächenbedarfs ergeben sich darüber hinaus interessante städtebauliche Chancen.

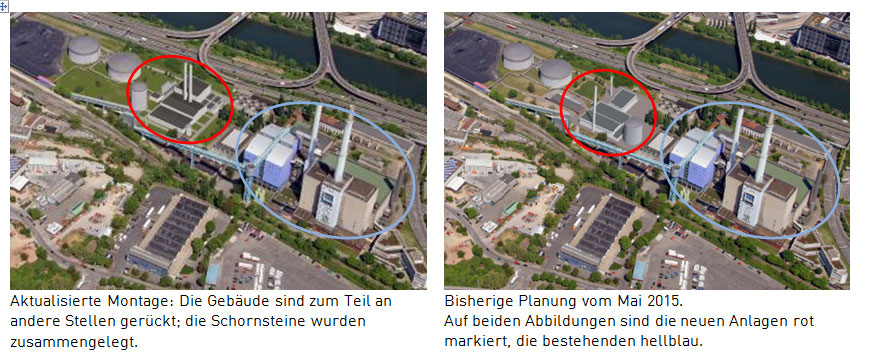

Auch in der aktualisierten Planung besteht die neue Anlage aus vier Bausteinen: einem effizienten Gasheiz- werk, einer ebenfalls mit Gas befeuerten Anlage zur Kraft-Wärme-Kopplung, einem Fernwärme- speicher und einer Fernwärmestation. Bei der Detailplanung sind die Gebäude lediglich zum Teil an andere Stellen gerückt, ohne dass sich dadurch das Gesamtvolumen ändert. Am markantesten ist die Zusammenlegung der beiden Schornsteine, die sich jetzt gemeinsam in der Mitte des Gebäudeensembles befinden und rund 80 Meter hoch werden sollen. Der rund 37 Meter hohe Fernwärmespeicher ist nun westlich statt bisher östlich der neuen Anlagen geplant. Neu ist auch, dass die EnBW ein kompaktes Tanklager direkt beim neuen Heizkraftwerk errichten will. Im Gegenzug wird der ursprünglich eingeplante, bestehende Öltank nicht mehr benötigt. Er wäre für den Bedarf der neuen Anlagen überdimensioniert. Insgesamt kommen die neuen Anlagen unverändert auf eine elektrische Leistung von rund 30 Megawatt und eine Fernwärme-Leistung von rund 240 Megawatt.
Gute Nachrichten ergeben sich auch beim Schadstoffausstoß: So verringern sich der Ausstoß von Kohlendioxid (Reduzierung um ca. 60.000 Tonnen pro Jahr), Feinstaub, Schwermetallen und Schwefeldioxid deutlich. Auch die Werte für Stickoxide (NOx) und Formaldehyd werden laut Genehmigungsantrag deutlich unter den gesetzlich zulässigen Werte liegen. Damit wäre das Projekt die derzeit größte Einzelmaßnahme zum Umwelt- und Klimaschutz in Stuttgart. „Wir haben seit der Vorstellung des Projekts im Mai eine Reihe von Anregungen aus Politik und Öffentlichkeit bekommen, für die wir sehr dankbar sind“, berichtet Projektleiterin Diana van den Bergh. „Insgesamt war die Resonanz zum allergrößten Teil positiv. Das bestärkt uns darin, dass wir einen guten Weg für die Weiterentwicklung des Standorts Gaisburg gefunden haben.“
Bislang ist das Projekt im Zeitplan. Die Beteiligung der Träger öffentlicher Belange durch das Regierungspräsidium ist derzeit im Gang; anschließend ist die öffentliche Auslegung der Unterlagen vorgesehen. Wenn alle Genehmigungen vorliegen, könnte noch in diesem Jahr die Investitionsentscheidung fallen und anschließend gebaut werden. Ende 2018 oder Anfang 2019 würden die neuen Anlagen dann in Betrieb gehen. Wer sich für den aktuellen Stand der Planungen interessiert, findet unter www.enbw.com/gaisburg im Internet weitere Informationen. Dort finden sich auch Stellungnahmen der EnBW zu Detailfragen im Rahmen der Öffentlichkeitsbeteiligung im Frühsommer 2015. Fragen beantwortet die EnBW unter der E-Mail-Adresse gaisburg@enbw.com.
Hintergrundinformation: Das heutige Heizkraftwerk in Stuttgart-Gaisburg
Zusammen mit den Heizkraftwerken in Münster und Altbach sowie dem Heizwerk Marienstraße versorgt die derzeitige Anlage in Gaisburg seit über 60 Jahren rund 25.000 Haushalte, 1.300 Firmen und 300 öffentliche Einrichtungen in Stuttgart und Umgebung mit kostengünstiger und umweltschonender Fernwärme. Das Heizkraftwerk Gaisburg deckt dabei vor allem Zeiten mit hohem Bedarf im Winter ab und dient als Reserve für die beiden größeren Standorte. Derzeit sind noch ein kohlebefeuerter und zwei ältere, gasbefeuerte Kessel sowie Gegendruckturbinen in Betrieb; weitere Anlagen sind bereits stillgelegt. Insgesamt erreicht das Heizkraftwerk eine Wärme-Leistung von rund 270 Megawatt.
